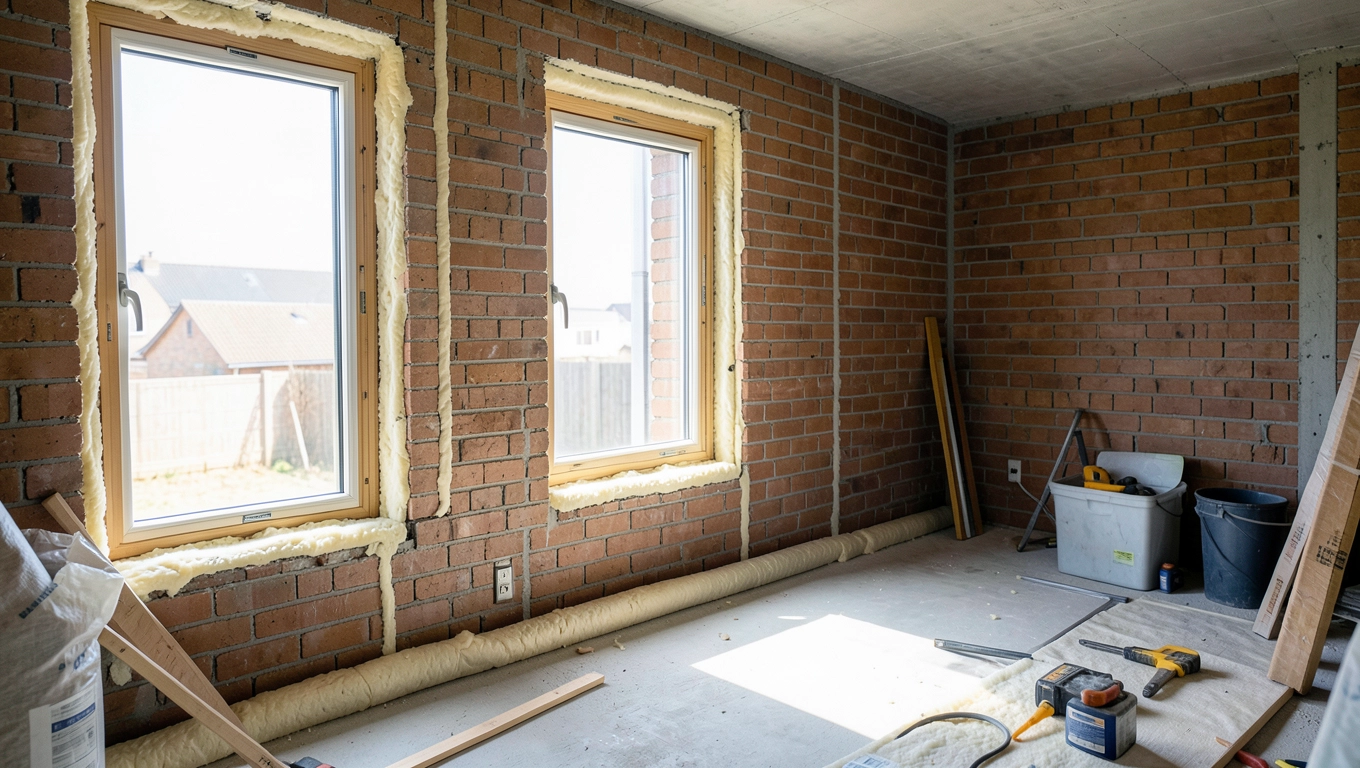

Kiedy montować okna na budowie? Harmonogram bez błędów
Sekwencja montażu okien na budowie wpływa bezpośrednio na rachunki za ogrzewanie i trwałość stolarki. Za późno wnętrze mokre od deszczu, tynki pękają, ekipa nie może pracować. Za wcześnie wilgoć z wylewek i tynków wnika w profile, a po roku masz grzyba w ramion ościeżnic. Harmonogram etapów budowy domu ma swoje twarde punkty kontrolne, w których montować okna, a kiedy lepiej zabezpieczyć otwory i poczekać. Dlatego poniżej rozbieramy po kolei: kiedy zamawiać, w jakim stanie budowy osadzać, co z montażem zimą, jak wygląda ciepły montaż warstwowy oraz jakie konkretne warunki techniczne musisz spełnić.

- Kiedy zamawiać okna, żeby zdążyć przed pierwszym mrozem
- Montaż okien w stanie surowym otwartym warunki i temperatura
- Montaż okien zimą realne limity i zabezpieczenie otworów
- Kiedy wstawiać okna dachowe i ciepły montaż warstwowy
Kiedy zamawiać okna, żeby zdążyć przed pierwszym mrozem
Okna nie kupujesz w marketowej półce. Każdy egzemplarz przechodzi przez linię produkcyjną, a ta w sezonie jesiennym bywa obłożona na 10-14 tygodni do przodu. Standardowe wymiary PVC czekasz 6-10 tygodni. Niesterowe kształty, łuki, kolory niestandardowe, okna drewniane klejone warstwowo nawet 10-16 tygodni. Jeśli planujesz budowę domu pod klucz w ciągu jednego sezonu, zamówienie składasz więc w momencie wbicia łopaty pod fundamenty, nie w stanie surowym.
Producent potrzebuje projektu wykonawczego z wymiarami otworów i podziałami kwater, a nie szkicu z naniesionymi szacunkowymi oknami w rzucie. W dokumentacji powinny się znaleźć: typ profili (PVC, aluminium, kompozyt drewnopodobny, drewno), pakiet szybowy z Ug i g, kolorystyka oklein lub lakieru, rodzaj ciepłego montażu (trójwarstwowego). Bez tego dostaniesz wycenę orientacyjną, która potrafi się rozjechać z fakturą o 20% w górę po uszczegółowieniu zamówienia.
Trzy tygodnie przed planowanym montażem zamawiasz dostawę na budowę. W tym momencie wieniec zbrojony powinien być gotowy, a otwory okienne wykończone w murze dokładnie tak, jak je zaprojektował konstruktor z zachowaniem luzów na piankę (zwykle 10-15 mm dookoła ościeżnicy). Bezpośrednio przed transportem sprawdzasz z kierownikiem budowy, czy wjazd na posesję i droga do składowania nie kolidują z robotami dekarskimi lub tynkarskimi.
Przy zamówieniu warto od razu ustalić z producentem, czy stolarka ma być dostarczona w folii ochronnej zbrojonej czy transparentnej. Na budowie transport jasnej pianki montażowej i ostrych kantówek potrafi zniszczyć zwykłą folię w jeden dzień.

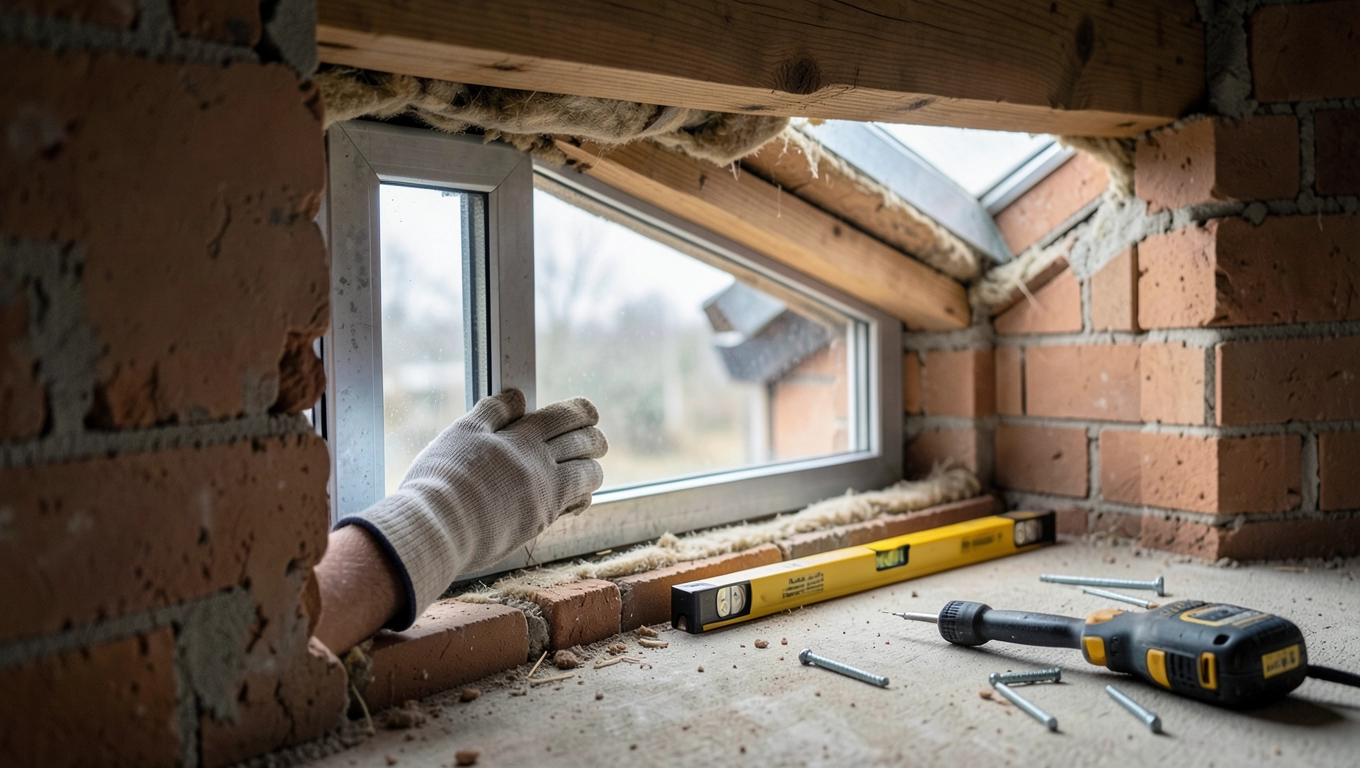

Montaż okien w stanie surowym otwartym warunki i temperatura

Formalnie montaż możliwy jest już po zamknięciu stanu surowego a więc po wzniesieniu ścian, postawieniu więźby i ułożeniu pokrycia dachowego. To moment, w którym budynek zaczyna oddychać kontrolowaną wentylacją naturalną, a mury mogą oddawać wilgoć technologiczną. Okna wstawiasz na etapie surowym zamkniętym, a nie otwartym, bo bez dachu każdy dzień opadów napełnia wnętrze wodą opadową.
Warunki montażu dzielą się na trzy grupy: temperatura, wilgotność podłoża oraz stan ościeży. Temperatura otoczenia i samej stolarki powinna przekraczać +5°C dla pian poliuretanowych standardowych oraz -10°C do -5°C dla pian zimowych. Podłoże murowe nie może mieć więcej niż 5-6% wilgotności masowej dla PVC i aluminium. Drewno i kompozyt drewnopodobny znoszą nieco więcej, ale powyżej 12% wilgotności w ościeżu mówimy już o ryzyku paczenia się profili w kolejnym sezonie grzewczym.
Ościeże muszą być czyste, pionowe i równe, a odległość od krawędzi muru do projektowanego położenia okna powinna wynosić min. 60 mm przy ścianie jednowarstwowej oraz 30-40 mm przy ścianie dwuwarstwowej z dociepleniem. Te luzy nie są fanaberią producenta to miejsce na warstwę piany o prawidłowej geometrii i trójwarstwowe uszczelnienie z folii paroizolacyjnej od wewnątrz oraz paroprzepuszczalnej od zewnątrz. Węższe światło ościeżnicy = cieńsza warstwa izolacji = mostek termiczny widoczny po pierwszej zimie jako wykwity pleśni w narożach.
Dyblujesz ościeżnicę przez ramę stalowymi kotwami lub śrubami montażowymi w rozstawie co 70 cm, a w strefie narożników co 15-25 cm od kąta. Pianka montażowa wypełnia szczelinę, ale sama w sobie nie trzyma okna robi to mechanika. Bez dybli podmuch wiatru w nocy wiatrowej potrafi wyciągnąć skrzydło z prowadnic przy pierwszym podmuchu bocznym.
| Materiał okna | Min. temp. montażu (piana standard) | Min. temp. montażu (piana zimowa) | Maks. wilgotność ościeży |
|---|---|---|---|
| PVC | +5°C | do -10°C | 5-6% |
| Aluminium | +5°C | do -10°C | 5% |
| Kompozyt drewnopodobny | +5°C | do -5°C | 8% |
| Drewno klejone warstwowo | +7°C | do -5°C | 10-12% |

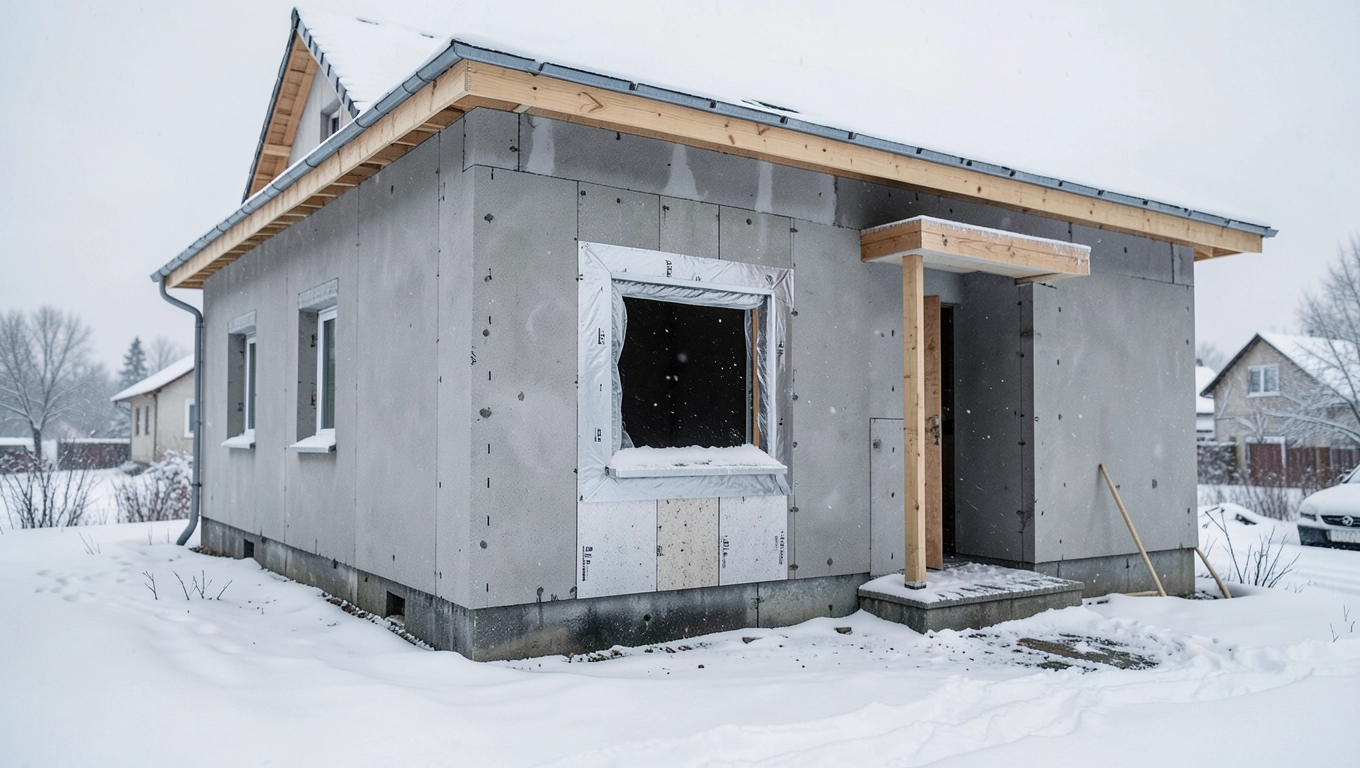

Montaż okien zimą realne limity i zabezpieczenie otworów

Budowa domu nie zawsze zamyka się przed pierwszymi przymrozkami. Jeśli wieńcem zamykasz sezon w październiku, a dach kładziesz w grudniu, realnie stan surowy zamknięty masz dopiero w lutym. Wtedy pytanie brzmi: czy montować okna w lutym, czy czekać do marca. Odpowiedź zależy od trzech zmiennych: prognozy pogody na najbliższe 5 dni, dostępności piany zimowej oraz tego, czy ekipa ma doświadczenie w pracy przy ujemnych temperaturach.
Piana poliuretanowa w temperaturze -8°C rozpręża się wolniej o 40-60% niż w +20°C, co oznacza, że musisz nałożyć jej więcej i odczekać dłużej przed przycięciem nadmiaru. Butle z pianą zimową przechowujesz w temp. pokojowej do 24 godzin przed użyciem zimna z garażu puszka wyciska pół objętości i twardnieje krucho. Uszczelniacze silikonowe i akrylowe mają osobne limity (zwykle do -5°C dla akrylu i do -20°C dla silikonu neutralnego), których przekraczanie skutkuje brakiem przyczepności do podłoża i pękaniem spoiny po sezonie.
Otwory okienne, w których montaż przesuwa się o tygodnie, zabezpieczasz deskami szalunkowymi z 1-2 cm szczeliną wentylacyjną u dołu i folią paroizolacyjną od wewnątrz. Szczelina zapobiega kondensacji pary wodnej między folią a murem bez niej po dwóch tygodniach na wewnętrznej stronie deski pojawi się grzyb. Folia stretch na ościeżnicy od zewnątrz chroni ramę przed uszkodzeniami mechanicznymi przy robotach tynkarskich. Koszt zabezpieczenia otworu to 80-140 zł za sztukę przy materiałach i 20-30 minut pracy.
Częsty błąd: zabezpieczenie otworów zwykłą folią malarską bez szkieletu z desek. Folia na mrozie traci elastyczność, wiatr ją rozrywa w ciągu 48 godzin, a cała ochrona okazuje się iluzoryczna. Inwestor po tygodniu wraca na budowę, a w ościeżu ma kałużę i sól z odladzania spływającą po ścianie.

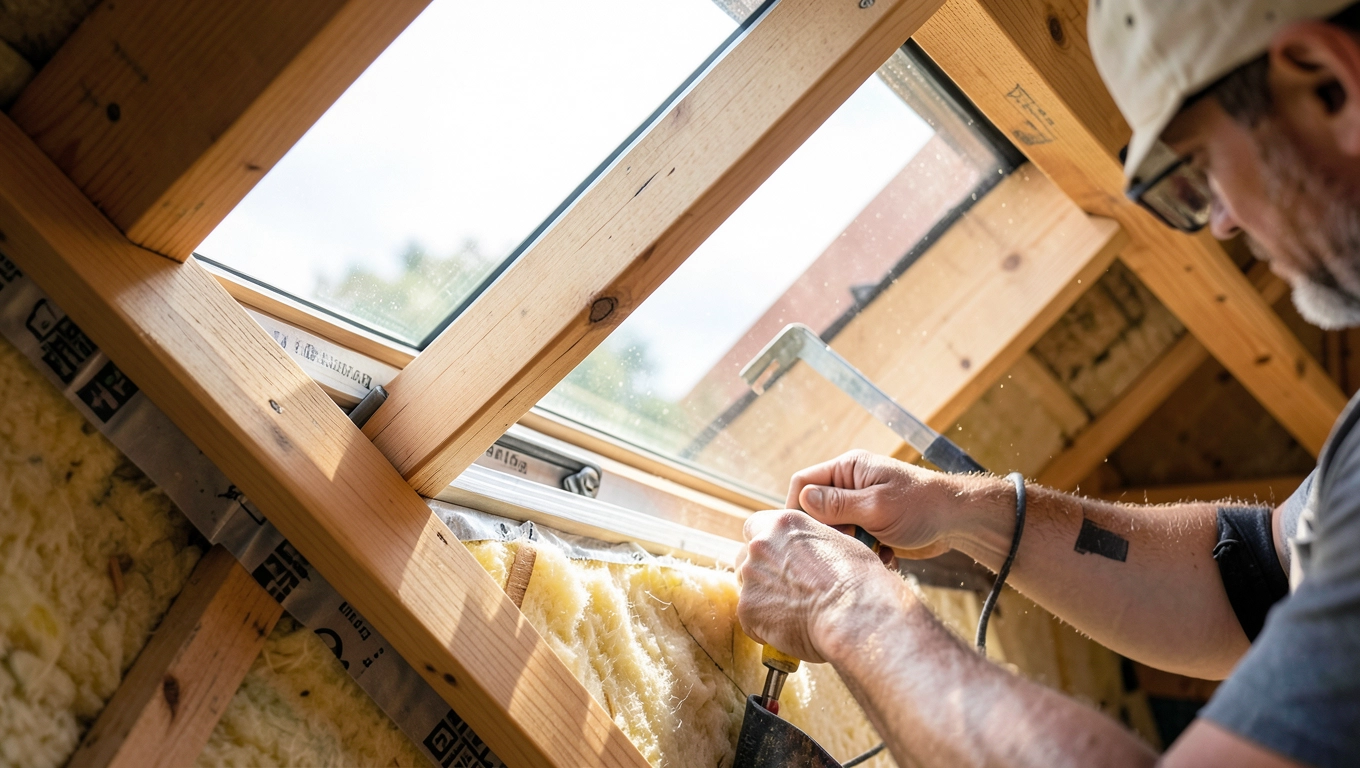

Kiedy wstawiać okna dachowe i ciepły montaż warstwowy

Okna dachowe montujesz w trakcie krycia połaci, nie po. Dekarz potrzebuje ramy osadzonej w konstrukcji krokwi przed ułożeniem kontrłat i łat, bo inaczej musi rozbijać gotowe poszycie i dorabiać fragmenty membrany dachowej. Koordynacja ekip: dekarz i ekipa od okien dachowych jedzie razem lub w odstępie 1-2 dni roboczych. Przy dwuspadowym dachu bez lukarn to jeden dzień pracy, przy wielopłatwiowym z 6-8 oknami to trzy dni z ustawianiem rusztowań wewnętrznych.
Standardowe okno dachowe z kołnierzem montażowym pasuje do rozstawu krokwi co 80 lub 90 cm. Gdy ten rozstaw odbiega od 60-90 cm, potrzebujesz wymianów drewnianych lub stalowych po obu stronach, a to oznacza przeróbki projektu więźby na etapie stanu surowego otwartego zanim kupujesz okna. Dlatego kolejność jest taka: projekt domu z wymiarami → zamówienie okien dachowych w 8.-10. tygodniu → montaż w trakcie krycia, gdy więźba jest już gotowa i ułożone jest tymczasowe poszycie (albo od razu ostateczne).
Ciepły montaż warstwowy (zwany trójwarstwowym) zastępuje klasyczną piankę foliami o różnej paroprzepuszczalności. Od wewnątrz nakładasz folię paroizolacyjną Sd ≥ 20 m, w środku pianę PU niskorozprężną, od zewnątrz folię paroprzepuszczalną Sd ≤ 0,3 m. Logika tego układu: wilgoć wewnętrzna nie wchodzi w pianę (bo blokuje ją folia od wewnątrz), a wilgoć z muru odparowuje na zewnątrz przez folię o niskim Sd. Przy standardowej piance bez folii po 3-5 latach warstwa izolacji traci 30-40% właściwości termicznych przez zawilgocenie.
| Materiał stolarki | Cena brutto (PLN/m²) | Kiedy NIE stosować |
|---|---|---|
| PVC | 850-1450 | Przy ciemnych okleinach dachów od strony południowej (odkształcenia termiczne powyżej 70°C na profilu) |
| Aluminium | 1400-2400 | W budynkach pasywnych bez przekładek termicznych (Ufw powyżej 1,4 W/m²K) |
| Kompozyt drewnopodobny | 1600-2300 | W pomieszczeniach o wilgotności >70% bez wentylacji (łaźnie, suszarnie) |
| Drewno klejone warstwowo | 1800-3200 | W ścianach jednowarstwowych bez okapników (woda ściekająca po ramie) |
Okleinowane PVC oraz aluminium wprowadza się do ciepłego montażu bez zmian. Drewno i kompozyt drewnopodobny wymagają folii paroizolacyjnej o Sd ≥ 30 m, bo naturalne materiały intensywniej wymieniają wilgoć z otoczeniem. Każdy producent ciepłego montażu daje własną instrukcję z konkretnymi zakładkami i klejami nie mieszaj systemów, bo folia jednego producenta po sklejeniu z pianą innego potrafi się rozwarstwiać.
Dofinasowanie z programu Czyste Powietrze (aktualna edycja od marca 2024 r.) obejmuje okna do wartości 500-850 zł/m² w zależności od klasy energetycznej budynku i progu dochodowego beneficjenta. Aby uzyskać refundację, montaż musi być wykonany zgodnie z Warunkami Technicznymi 2021 (WT 2021) oraz udokumentowany fakturami i kartami montażowymi producenta.
Przed złożeniem zamówienia na stolarkę sprawdź z kierownikiem budowy, czy wieniec i nadproża zaprojektowano zgodnie z WT 2021 co do współczynnika przenikania ciepła U ≤ 0,9 W/m²K dla ścian zewnętrznych. Bez tego żadne okno, nawet pasywne, nie spełni założeń energetycznych całego budynku. Po montażu i zakończeniu prac mokrych (tynki, wylewki) otwierasz skrzydła wietrząc przez 14-21 dni przy temperaturze zewnętrznej powyżej +10°C to minimalny czas potrzebny na wyrównanie wilgotności w ościeżach zanim założysz parapety wewnętrzne.
Źródła danych: Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2022 poz. 1225, WT 2021), normy PN-EN 14351-1 (okna i drzwi wymagania), instrukcje producentów systemów ciepłego montażu, regulamin programu Czyste Powietrze (Narodowy Fundusz Ochrony Środowiska i Gospodarki Wodnej, czystepowietrze.gov.pl).
